Wenn Sie auf «Alle Cookies akzeptieren» klicken, stimmen Sie der Speicherung von Cookies auf Ihrem Gerät zu, um die Navigation auf der Website zu verbessern, die Nutzung der Website zu analysieren und unsere Marketingaktivitäten zu unterstützen. Weitere Informationen finden Sie in unserer Datenschutzrichtlinie.
Tiefbau und Strassenbau
Schaffhausen

Schaffhausen, Windeggstrasse

Schaffhausen, WindeggstrasseSchaffhausen, Windeggstrasse

Schaffhausen, Windeggstrasse

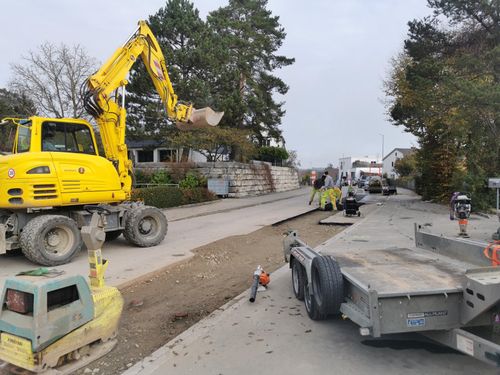

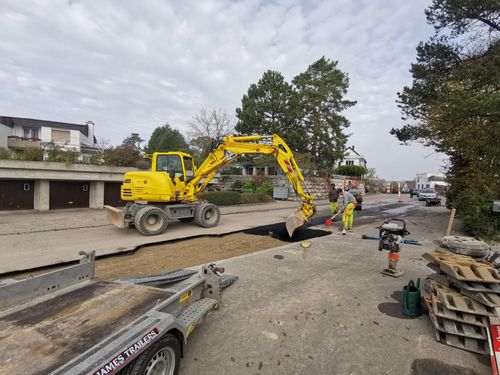

Das Projekt «Windegstrasse» durften wir im Jahr 2022 für die SH-Power, Tiefbau Schaffhausen und die EKS ausführen. Es galt die in die Jahre gekommene Wasserleitung, die Kanalisation, die öffentliche Beleuchtung sowie das elektrische Trasse zu ersetzten. Die Herkulesaufgabe bei diesem Projekt war es in Betrieb stehende Wassertransportleitung mit einem Durchmesser von 600 Millimeter zu schützen. Die aus Guss bestehende Leitung ist ein wichtiger Bestandteil der Versorgungssicherheit der Stadt Schaffhausen und befand sich genau zwischen der zu ersetzenden Wasserleitung und der zu ersetzenden Kanalisation. Da sie sich teilweise an der Grabenwand des Kanalisationsgrabens befand, musste für den Rückbau der bestehenden Kanalisation eine hydraulische Felsfräse mit absoluter Vorsicht eingesetzt werden. Ein Folgeprojekt ergab sich im Jahr 2023, wir erhielten den Zuschlag für die Oberbausanierung vom Tiefbau Schaffhausen. Bei welchem wir die Randabschlüsse sowie den kompletten Oberbau ersetzten durften

Projektinformation

Bauherrschaft
SH Power, Sebastian Roost & Tiefbau Schaffhausen, Heinz Looser
Bauleitung
WRS AG Sofie Bächtold
Leitungsumfang
Ausführung
2022/ 2023
Schlüsselpersonen
Sadik Idrizi, Patrick Both & Ben Imthurn
Bausumme
320000
Bauzeit
11 Wochen

Kenndaten

Aushub fest: 820m³; Wasserleitung – Ø 160: 130m; Gasleitung – Ø 125: 130m; EW-KSR: 350m; Hausanschlüsse WL: 7 Stk.; Hausanschlüsse Kan: 3 Stk.; Hausanschlüsse EW: 3 Stk.; Kanalisation PP -ø315: 75m; Schächte/ SA: 5 Stk.; Spriessung: 450m²; Kiessand lose: 900m³; Leitungskies lose: 180m³; Sohlen- und Hüllbeton: 32m³; Planie: 590m²; Bit. Beläge: 330to; Randabschlüsse: 320m
Aushub
5800m³
Kabelschutzrohre 60-150
2400 m
ACT 22N
130 to
AC 8N
70 to
Wasserleitung
180 m
Grabenlänge
270 m

Besonderheiten

enge Platzverhältnisse; Zufahrt zu den Liegenschaften gewährleistet
enge Platzverhältnisse
Kombination mit Wasserleitung
