Rohrleitungsbau
Beringen
Beringen, Oberdorf
Beringen, Oberdorf

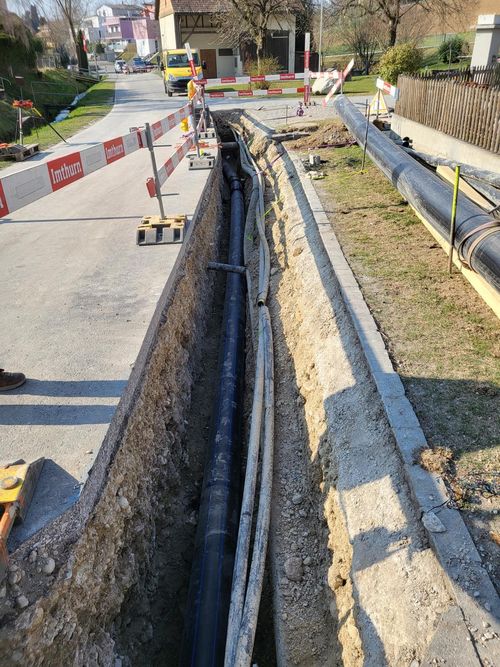

In einem ersten Schritt wurden bei diesem Projekt die Provisorien erstellt und später die Kopflöcher für die Berste «getapped». Nach dem Bersten wurden die noch verbleibenden Restmeter der Rohrleitung mittels eines offenen Grabens verbaut. Im Anschluss wurde die Leitung gespült sowie eine Druckprobe erstellt. Zu guter Letzt wurden wieder alle Hausanschlüsse reibungslos und erfolgreich angeschlossen. Im Oberdorf in Beringen durften wir 2022 einen Teil der Wasserleitung ersetzen, 150 m davon im Berstlining, wobei wir optimal die Synergie zwischen Rohrleitungsbau und Berstlining schaffen und nutzen konnten.
Projektinformation
Bauherrschaft
Gemeinde Beringen, Astrid Schlatter
Bauleitung
BWP AG, Vera Müller
Leitungsumfang
Ausführung
2022
Schlüsselpersonen
Stefan Imthurn, Nick Schoop & Sadik Idrizi
Bausumme
75000
Bauzeit
2 Wochen
Kenndaten

Provisorische WL: 350m; Wasserleitung -ø250: 200m; Hausanschlüsse WL: 3 Stk.; Schieber: 2 Stk.; Hydrant: 1 Stk.; Druckprobe: 1 Stk.

Aushub
5800m³
Kabelschutzrohre 60-150
2400 m
ACT 22N
130 to
AC 8N
70 to
Wasserleitung
180 m
Grabenlänge
270 m
Besonderheiten

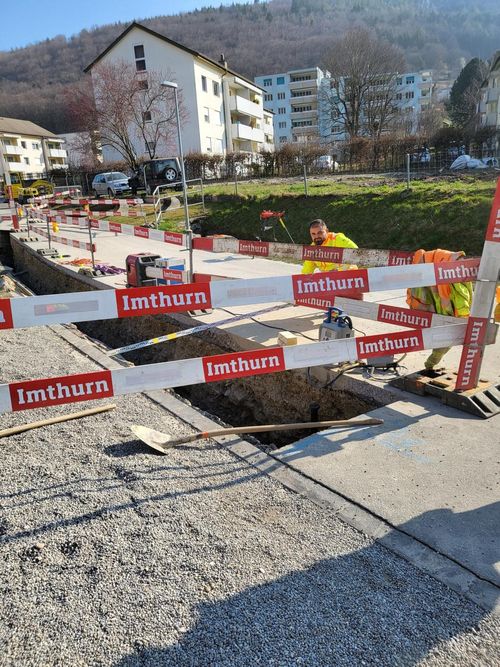

Berstlining: Nach dem Erstellen der Kopflöcher wird die bestehende Gussleitung auf ca. 5m freigelegt und herausgetrennt, so dass mittels einer Sprengung und Aufweitung der alten Gussleitung ein Schutzrohr eingezogen werden kann. In einer zweiten Etappe wird das Medium Rohr eingezogen und angeschlossen.
enge Platzverhältnisse
Kombination mit Wasserleitung
